[业务场景--单工位对多站点动态均匀分配解决场景]
用于4.2版本以上现场业务需求起始点为单工位终点为库区或多工位动态分配任务数量问题,通过基线配置即可完成均衡问题
过去几个月,被某个物流项目恶心坏了,入行以来最难的一次。
更离谱的是,全程连轴转,连喘口气的档期都没给。
好在年前终于把系统压到“可稳态”,抽点时间把其中一段业务场景还原出来,权当给自己存档,也给大家排雷。
(其实是好久没更新了😭 水一期哈哈哈哈哈哈哈)
1. 业务诉求
起点唯一 → 终点从 N 个候选工位
中“实时均衡”挑选,永远让各终点的“排队任务数”保持同一水位。
2. 落地逻辑
① 申请点位(库内任意工作台)时,同步拿到该点的“码值”。

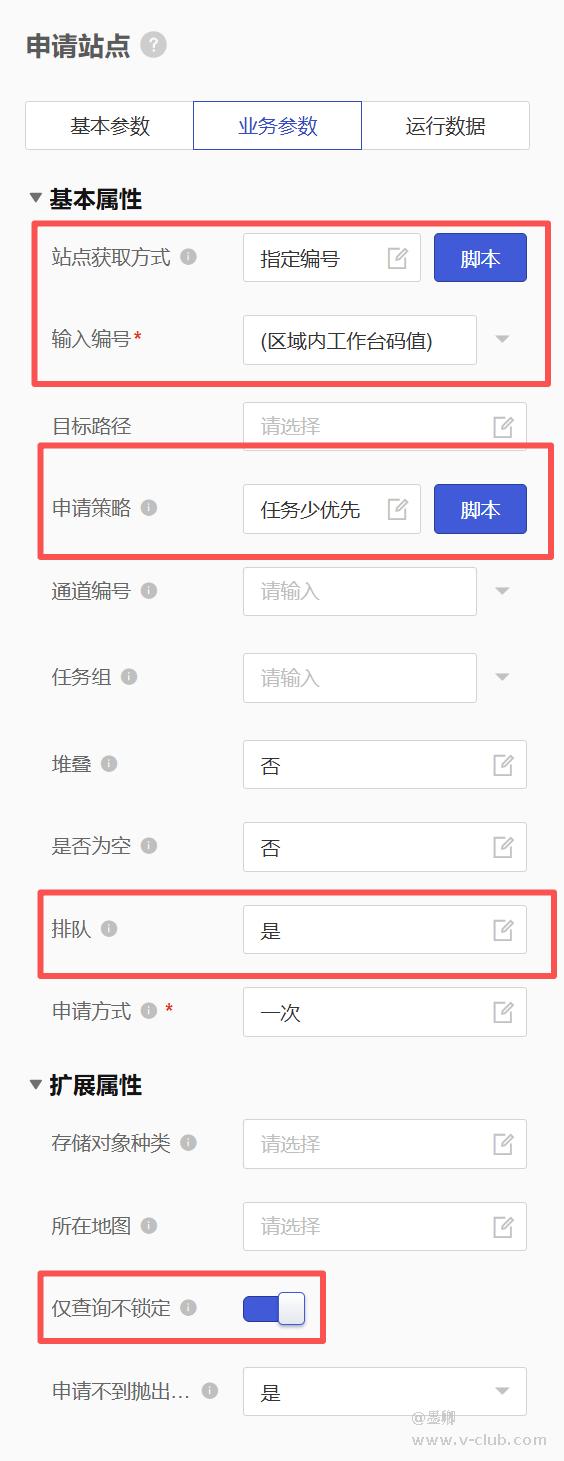

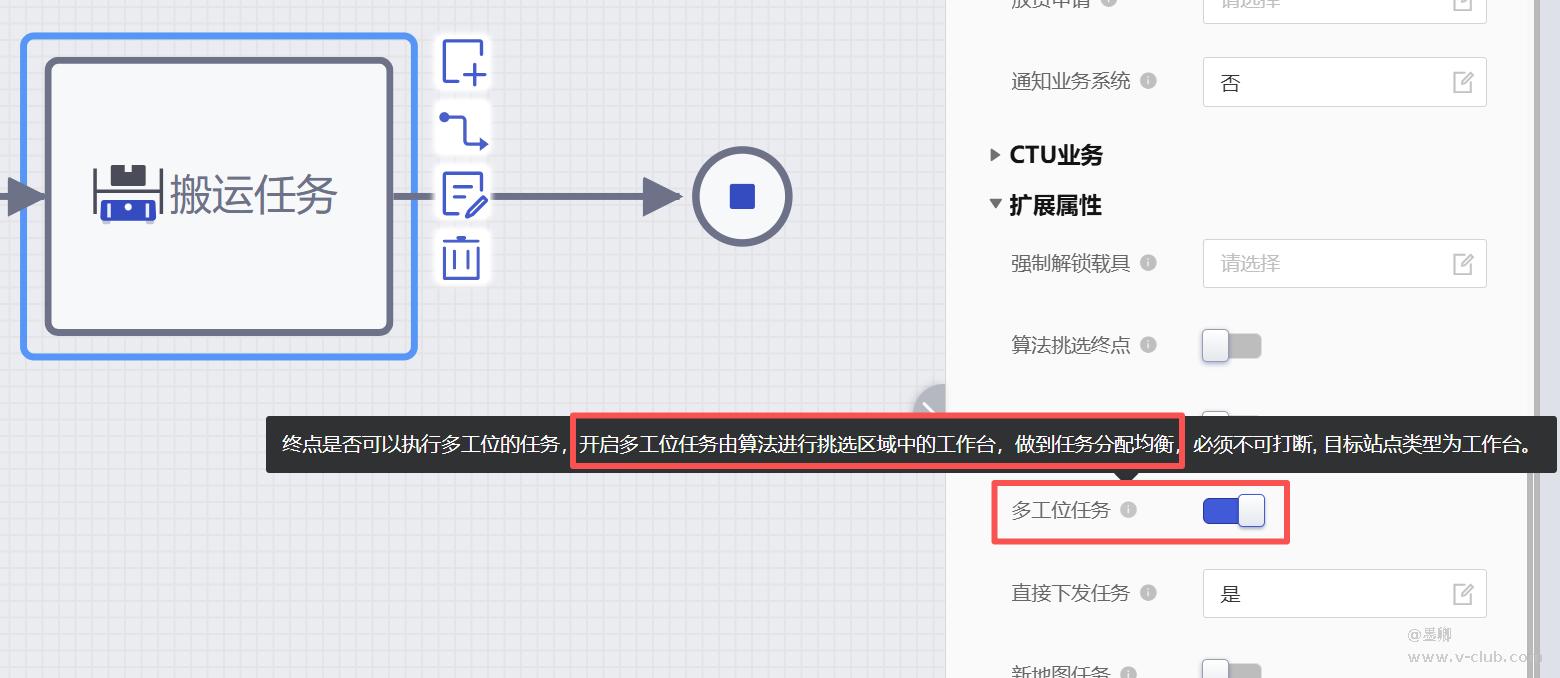

② 打开 申请点位 (下图一) 的“排队策略”开关,并启用“搬运任务-多工位” (下图二)模式。
③ 算法层实时读取各候选终点的排队长度,按“最小队列优先”动态指派终点,实现均分。
3. 能力延伸
既然搬运节点已支持“多工位”输出,我们就可以直接取到“本次任务被分配的终点码值” 即(transportTask.endSiteCode)。
把该码值做一次 Map 映射(字典表、SDK 调用、或简单 if/else 均可),即可拿到终点对应的外设编号。
于是“外设级”任务也能复用同一套均衡逻辑:
“终点均分” → “外设均分”,无需额外开发,只需一层码值映射。
