浅谈潜伏车取放货精度
本文介绍潜伏车取放货精度的定义、如何配置,及相关案例。旨在帮助实施同事理解取放货精度概念的同时,更好的做好具体项目的实施。

什么是取放货精度

取放货精度,即“举起货架精度、放下货架精度”,它们均属于定位精度,可理解为数值上体现的定位结果与预期目标点(通常是拓扑点)的差异。目前这两个精度配置仅对潜伏车生效。

举起货架精度影响货物取放精度,当货架为插销插孔对接时,对AMR的举升精度要求较高,此时应当配置更高的背货精度。放下货架精度影响货物摆放的整齐度,对于空间狭小、摆放整齐度要求高的场景,应当配置更高的放货精度,当然精度配置过高,可能会降低运行效率,AMR会反复调整以达到目标精度--取放货精度可配置范围[65mm,10mm],超出此范围无效。不进行配置时,AMR默认精度为25mm。(一些平台版本默认最低限制20mm,需要定制放开限制解决)

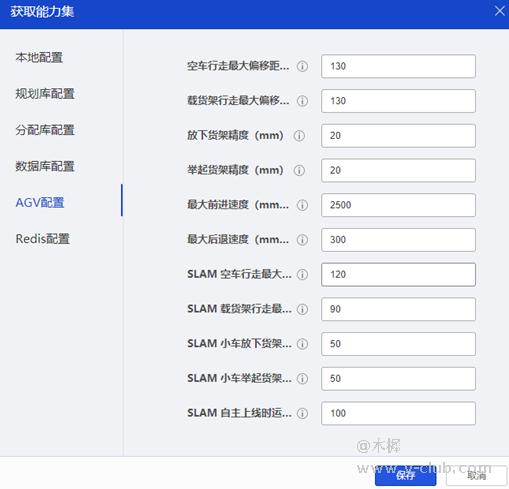

(平台配置页面)

举起货架精度

主要影响因素

1、有货码情况下受货码粘贴误差、上镜头标定影响较大;

2、无货码情况(盲举)受当前导航方式的导航精度、导航传感器标定影响较大;

配置精度数值的计算方式如下

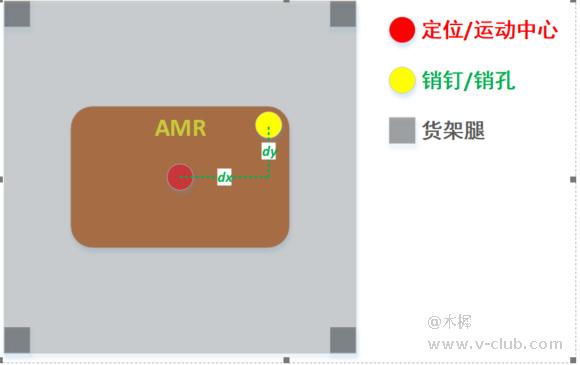

(销钉销孔配合下的货架举升)

根据销钉销孔尺寸,反向计算车体中心精度,简化公式如下:(我们假设销钉销孔配合余量为x ±20mm,y±20mm,假设dx=1000mm,dy=500mm)

X方向精度:20mm-dy*0.5°/57.3=20-500*0.5/57.3=15.6mm

Y方向精度:20mm-dx*0.5°/57.3=20-1000*0.5/57.3=11.3mm

由此可见,当要求销钉销孔精度(20mm,20mm)时,按销钉销孔位置(1000mm,500mm)折算定位中心,AMR精度应当需要达到(15.6mm,11.3mm).

平台配置“举起货架精度”:11mm。

案例:

背景:某新能源电池片行业项目,为保证背货架稳定性,货架与AGV小车增加销孔固定,对精度要求非常高,销孔未对准的情况下,会出现将货架顶偏的情况(如下图),经常需要人工介入处理。

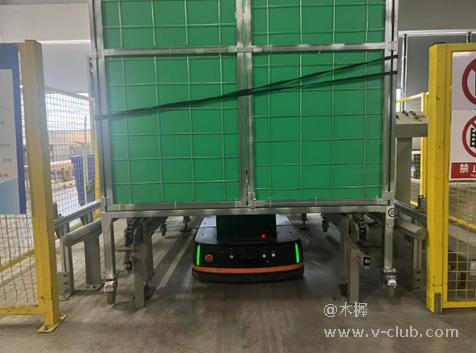

(货架顶偏)

现场举措:

1.  检查小车一体化标定情况,对不达标小车进行重标定;

2.  增加货架限位装置,提高货架摆放精度;

3.  修改背起货架精度至10mm,提高背起精度,确保销孔对接成功率;

效果:因为小车精度与背货精度提升,减少因销孔对接不准导致的小车异常人工干预率,达到客户要求。

放下货架精度:

主要影响因素:

1.   有对接情况下(如光伏行业),受当前对接方式的对接精度、对接传感器标定、货码粘贴误差、上镜头标定影响较大;

2.   无对接情况下,受当前导航方式的导航精度、导航传感器标定、货码粘贴误差、上镜头标定影响较大;

配置精度数值的计算方式如下:

假设项目中货架尺寸1000mm*1000mm,提升机要求余量x20mm,y20mm,那么车体中心精度简化公式如下:

X方向精度:20mm-dy*0.5°/57.3=10-1000*0.5/57.3=11.3mm

Y方向精度:20mm-dx*0.5°/57.3=10-1000*0.5/57.3=11.3mm

平台配置“放下货架精度”:11mm。

案例:

案例1:调整精度,货架整齐摆放

背景:某3C行业项目,客户规划出空货架缓存区域,货架需要整齐摆放于地面标识带内,实际在货架摆放过程中,出现摆放明显不齐及超出标识色带问题(图下图),不符合客户6S标准,且AGV精度受到客户质疑

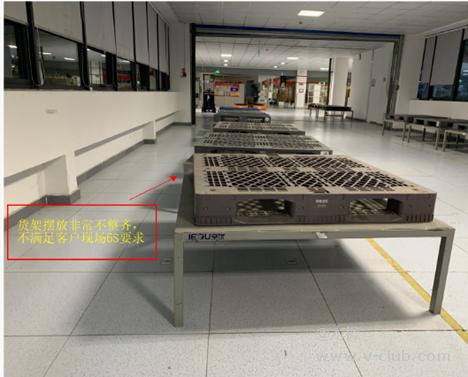

                          (货架摆放不整齐)

现场举措:

1.   检查地码与拓扑地图,均正常,没有贴错以及地图画错等问题

2.   怀疑是否某些固定小车存在读码头标定问题,进行确认及测试验证,未发现问题

3.   后续与客户沟通确认,项目前期试运行阶段摆放反而更为整齐,符合要求

4.   检查rcs参数配置发现放下货架精度非默认值20mm,而是45mm,随后与现场分包人员进行确认,其在另外业务区域测试时,为完成流程测试,将放下货架精度值修改放大至45mm,测试完成后未修改回来,导致空货架缓存区域货架摆放不齐,精度误差较大;

5.   随后将放下货架精度值改为20mm,并进行测试验证;

效果:货架摆放整齐度明显改善,并符合客户要求(如下图),获得客户认可。

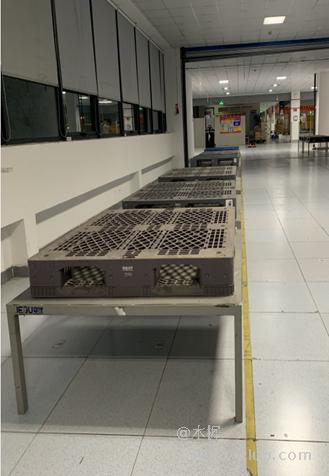

                        (货架整齐摆放)

    案例2:调整精度,笼车精准对接提升机

背景:某制造业项目,AGV搬运笼车及物料,载具需要通过提升机进行跨楼层业务,在提升机处,笼车短边与提升机结构两侧余量极小,会出现笼车放歪,在输送至内部机构时,直接卡住(如下图),甚至出现笼车翻倒的安全事故,客户极度不满,并要求对因笼车翻倒导致的电子元器件损坏损失进行赔偿,以及类似安全事故的零发生率。

                                   (货架卡住)

现场举措:

1.   调取现场监控录像,笼车脚轮方向已经按照要求控制;

2.   检查进入提升机线路地码,正常居中误差很小;

3.   排查AGV日志,小车在进入提升机的过程中,未出现走偏走歪等现象;

4.   此时问题排查出现瓶颈,但在随后的运行观察中,笼车放歪并卡住的现象依然时有发生;

5.   最后与研发端进行沟通求助,建议对放下货架精度进行修改,该项目配置值为系统默认的20mm,且平台修改范围限制为20-60mm,无法继续减小;

6.   后续通过数据库进行修改,将放下货架精度改为12mm,并进行测试验证;

效果:在修改后立即进行多任务测试,笼车摆放精度有明显提升(如下图)。项目后续运行情况跟踪,未再出现笼车明显放歪、卡住、翻倒等情况,满足客户要求。

                                (左右对齐摆放)
